Fra november 2022 til marts 2026 fugtisolerede KBT Waterproofing den nye Storstrømsbro mellem Masnedø og Falster med KBT Type 5 (Eliminator®): vejbane, jernbane, nødgangbroer og cykelsti – 98.000 m² i alt – samt 15.000 m² Decseal på gang- og cykelstien. Hvert felt blev dokumenteret med klima, vedhæftning, lagtykkelse og holiday-test ved 12 kV, og på den bedste dag blev der lagt 3.840 m² fuldt system.
Den nye Storstrømsbro – i dag Dronning Margrethe II's Bro – er en næsten 4 km lang skråstagsbro mellem Masnedø ved Vordingborg og Orehoved på Falster med dobbeltsporet jernbane, vejbane, cykelsti og nødgangbroer. Brodragerne blev støbt på Masnedø og løftet på plads, og KBT fugtisolerede både på land, før dragerne blev flyttet, og ude på selve broen.
KBT Waterproofing var underentreprenør for Storstroem Bridge Joint Venture (SBJV) med Vejdirektoratet som bygherre og COWI som bygherrerådgiver. Opgaven omfattede slyngrensning, primer, to farvekodede membranlag, bond coat under asfalten på vejbanen og Decseal Wearing Course som slidlag på cykelstien – og en fuld QA-dokumentation af hvert felt.
| Bygværk | Storstrømsbroen / Dronning Margrethe II's Bro, Masnedø–Orehoved (Falster) |
|---|---|
| Bygherre | Vejdirektoratet |
| Bygherrerådgiver | COWI |
| Hovedentreprenør | Storstroem Bridge Joint Venture (SBJV), udførelse ved Itinera |
| Membransystem | KBT Type 5 – Eliminator® (tokomponent MMA, koldt sprøjtepåført), GCP Applied Technologies |
| Membran | 98.000 m² KBT Type 5 på vejbane, jernbane, nødgangbroer og cykelsti |
| Slidlag gang- og cykelsti | 15.000 m² Decseal Wearing Course, grå, med skridsikkert aggregat |
| Udførelse | November 2022 – marts 2026 (på land 2022–2023, på broen 2024–2025, Decseal september–oktober 2025) |
| Dokumentation | QA-rapport pr. drager og område, sendt til SBJV senest dagen efter udførelsen |
Fordi systemet kunne dokumenteres, før kontrakten blev skrevet – og fordi det allerede var afprøvet på stedet. I udbuddet i efteråret 2022 dokumenterede KBT over for SBJV, at Eliminator lever op til projektets krav, med en samlet dokumentationspakke:
Systemet var desuden kendt af SBJV på forhånd. I 2018 udførte KBT 500 m² på underføringen ved Orehoved som prøveareal, og i september 2022 lavede KBT aftræksprøver på de første fem støbte brodragere, før produktionen gik i gang. Beslutningen hvilede dermed på målinger fra broens egen beton – ikke kun på et datablad.
To egenskaber vejede tungt i praksis: helårsudførelse, fordi Eliminator hærder på 30–60 minutter og kan udføres ved lave temperaturer, og maskinel verifikation af tætheden, fordi en sømløs sprøjtemembran kan holiday-testes elektrisk på hele fladen.

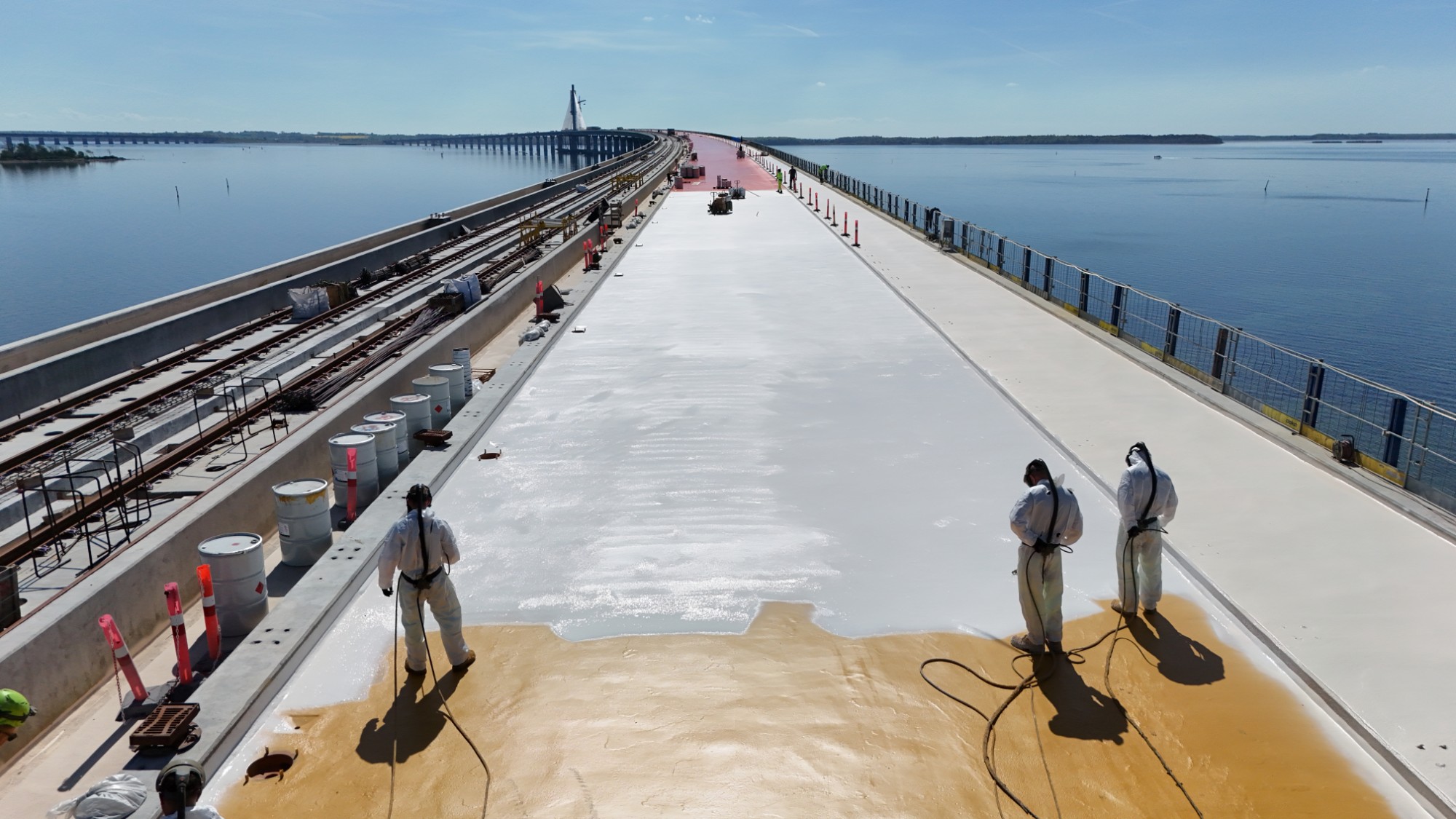

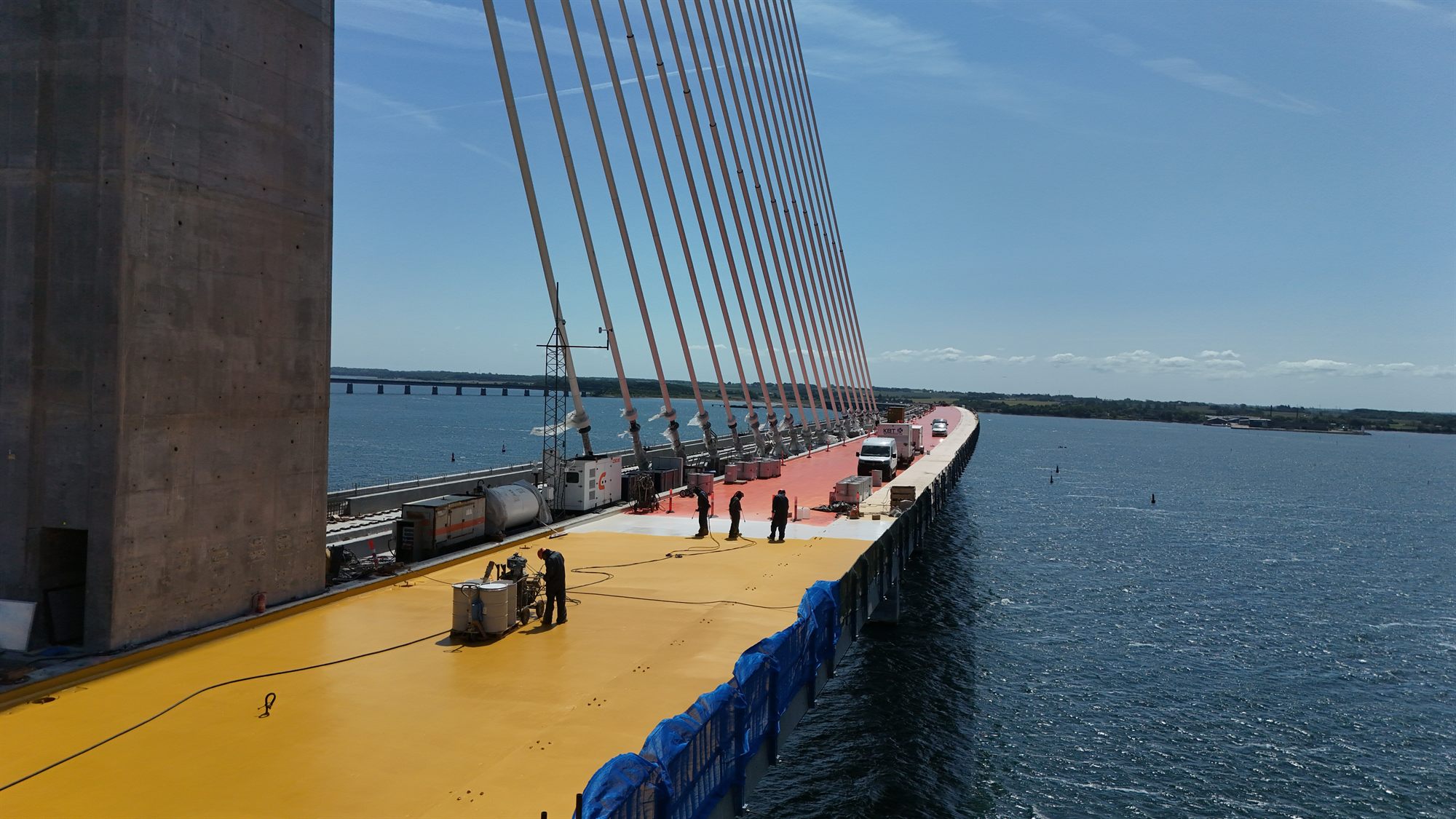

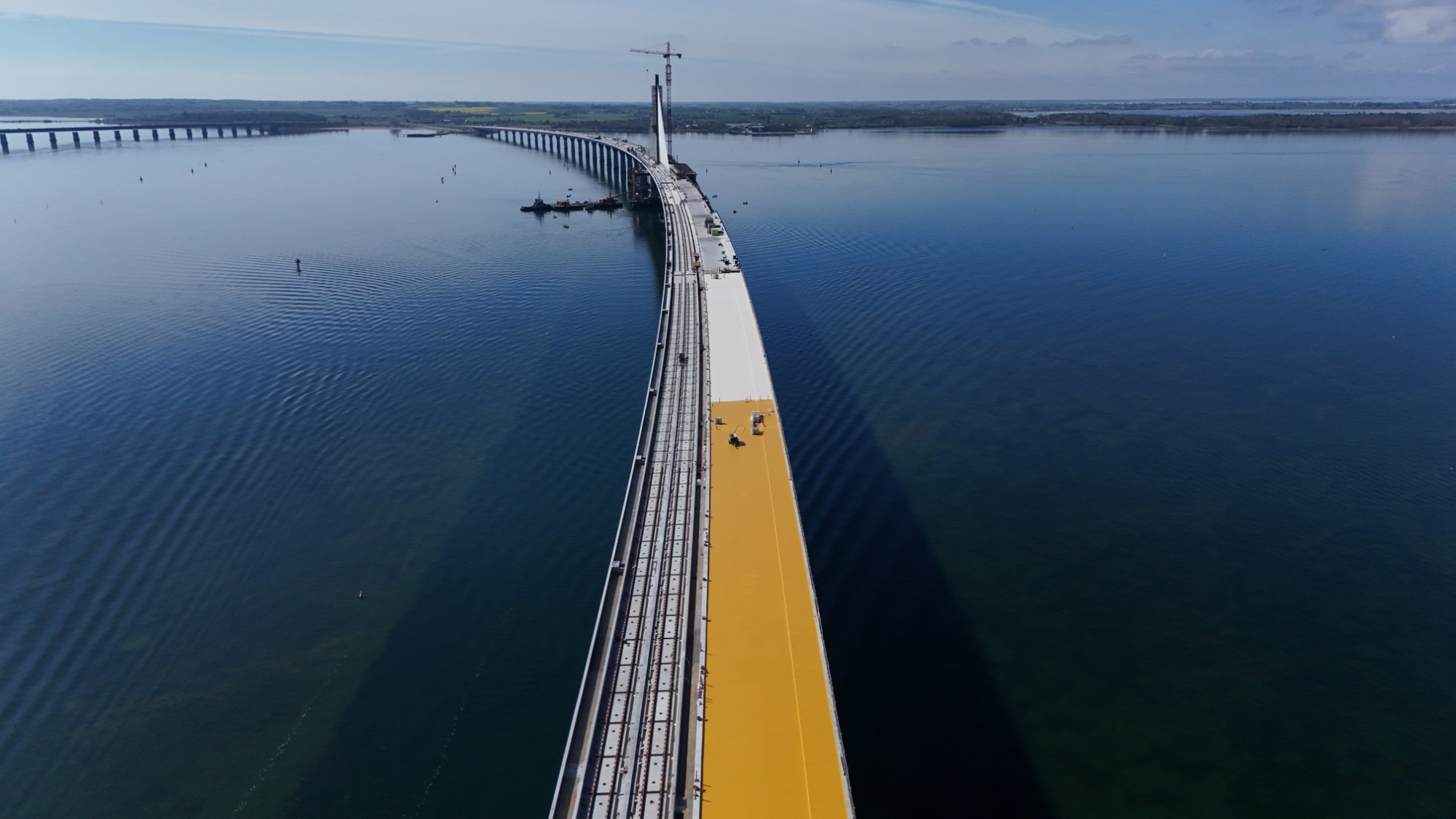

Opbygningen er tilpasset hvert område. Jernbane og nødgangbro fik den tykkeste membran, fordi der ikke kommer asfalt ovenpå. Vejbanen fik bond coat som klæbelag til asfalten, og cykelstien fik Decseal som færdigt slidlag. Alle lag er farvekodede, så dækningen kan kontrolleres visuelt: gult første lag, hvidt andet lag og rød bond coat.
| Område | Primer | 1. lag (gul) | 2. lag (hvid) | Afslutning |
|---|---|---|---|---|
| Vejbane | PAR1 | 1,0 mm | 1,5 mm | Bond Coat No. 3, ca. 0,5 mm, derefter asfalt |
| Jernbane | PAR1 | 1,5 mm | 1,5 mm | Membranen er færdig overflade under ballast/spor |
| Nødgangbro | PAR1 | 1,5 mm | 1,5 mm | Membranen er færdig overflade |
| Cykelsti | PAR1 | Membran | Membran | Decseal Wearing Course med skridsikkert aggregat |

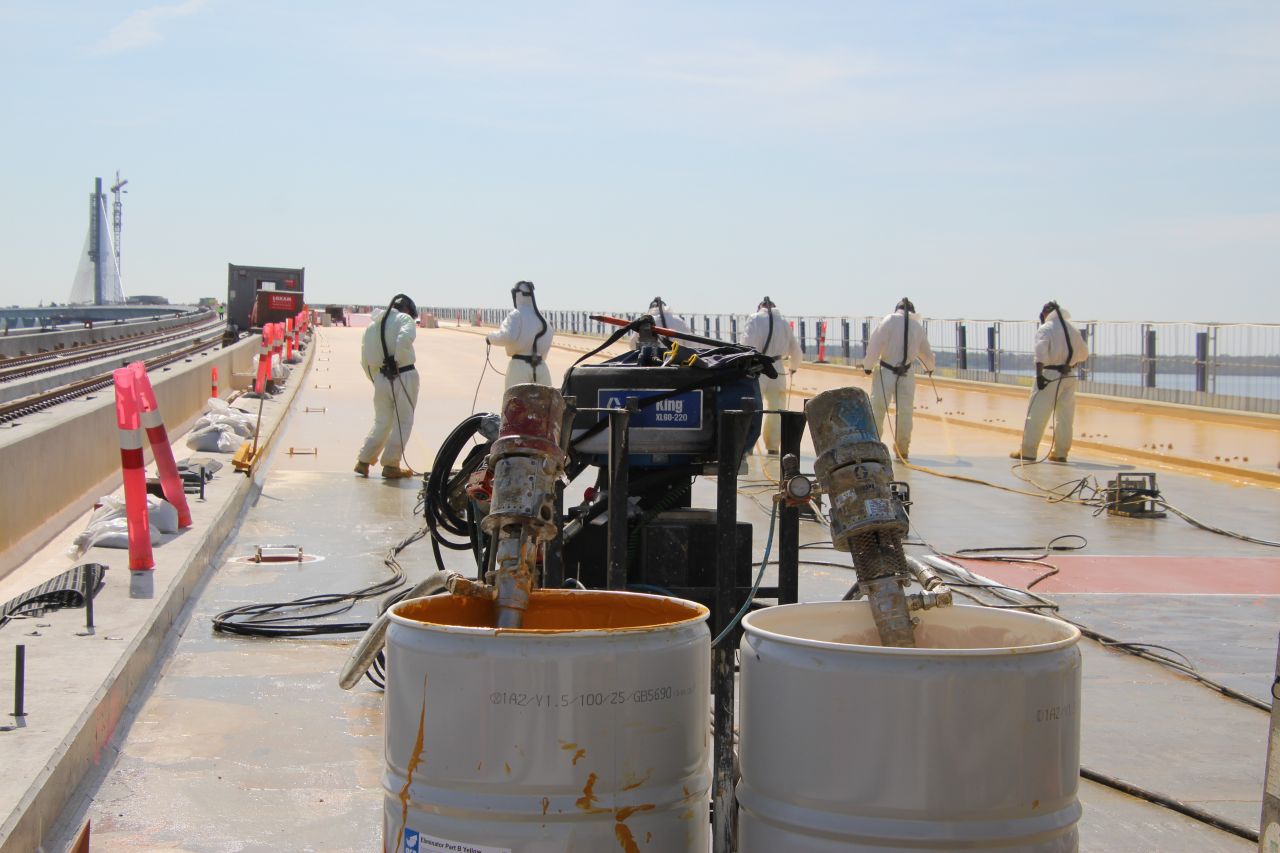

Tykkelserne er tørfilm efter KBT's metodebeskrivelse for projektet. Stålflader blev primet med Zed S94. Materialet blev sprøjtet med luftdrevne Graco-pumper (1–3 pr. hold), og forbruget blev kontrolleret mod normen for hver komponent.
Ved at have hele kæden klar på samme tid: slyngrensning, primer, to membranlag og bond coat, med et separat QA-hold, der testede bag sprøjteholdet. Den 25. april 2025 fik fire vejdragere – G9N, G10N, G11N og G12N à 960 m² – fuldt system på én dag. Det er 3.840 m², dokumenteret i fire QA-rapporter dateret samme dag.

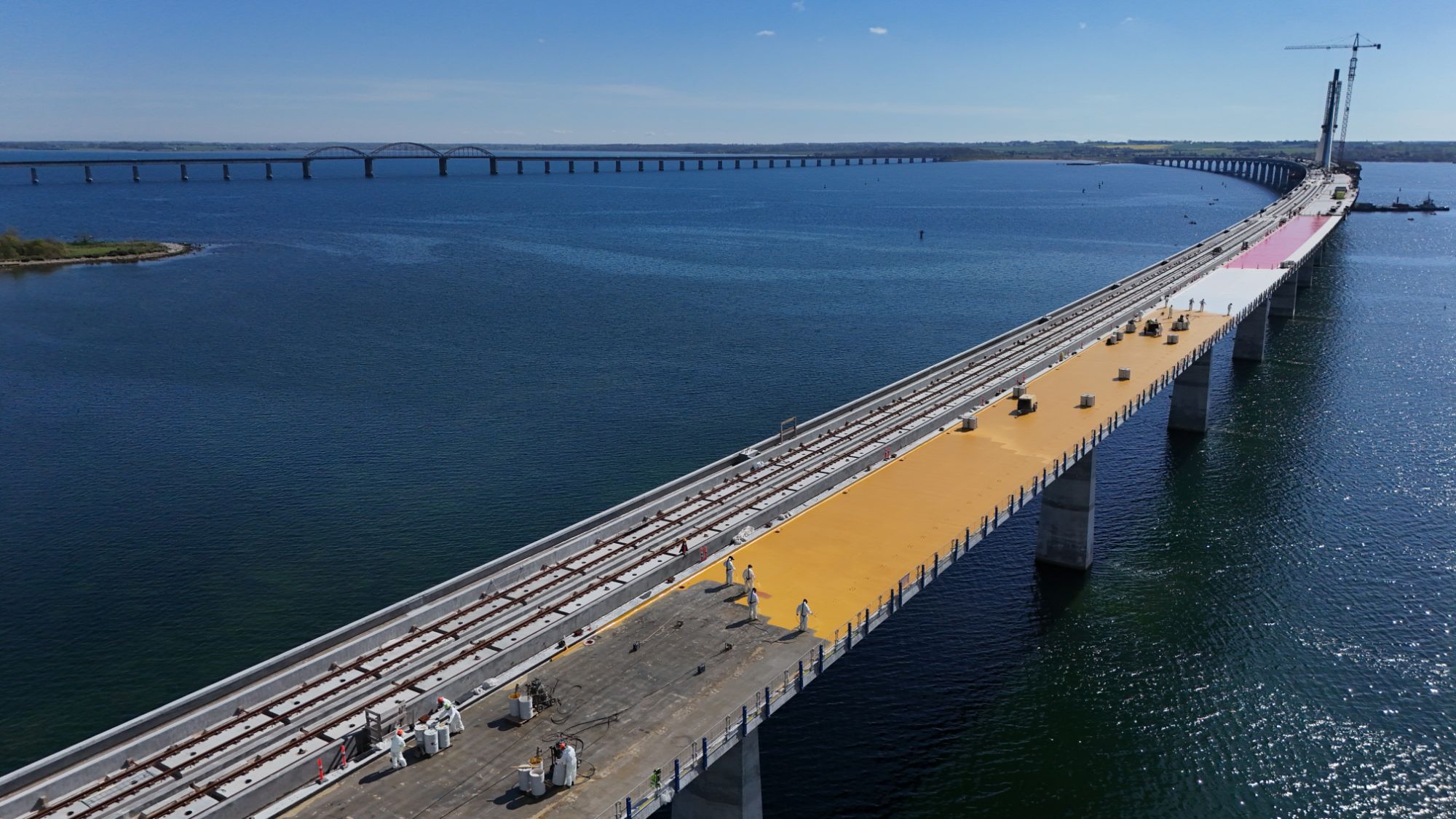

Hele vejbanen på nordsiden, 16 dragere og 15.360 m², blev udført fra 24. april til 1. maj 2025. Over hele 2025 lå gennemsnittet på 1.500–2.000 m² pr. arbejdsdag, fordi arbejdet fulgte broens fremdrift og vejret. Kapaciteten på over 3.000 m² om dagen er altså ikke et teoretisk tal, men målt på en rigtig bro – og den er grunden til, at KBT kan udnytte korte vinduer, når de kommer.
QA-holdet brugte 3–4 timer dagligt på målinger, og rapporten for hver drager blev sendt til SBJV senest dagen efter. Asfalten kunne derfor følge lige efter membranen uden at vente på dokumentation.
Kravene stod i metodebeskrivelsen, og hvert felt blev frigivet på målinger. Klimaet skulle ligge inden for +4 til +30 °C, overfladen mindst 3 °C over dugpunktet, luftfugtigheden under 90 % og vinden under 10 m/s. Vedhæftningen blev målt før og efter udlægning med digitalt Elcometer og 50 mm-dollies, mindst tre prøver pr. 500 m². Tørfilmen blev målt mindst hvert 5. m², og hele arealet blev holiday-testet ved 12 kV.
Testspændingen følger den samlede membrantykkelse. Jo tykkere film, jo højere spænding skal der til, for at gnisten kan slå igennem en pore og give alarm. På Storstrømsbroen er membranen op til 3 mm tørfilm, så holiday-testen blev udført ved 12 kV – højere end de 10 kV, der typisk bruges ved tyndere opbygninger.
| Kontrol | Resultat | Krav |
|---|---|---|
| Aftræksprøver, 61 QA-rapporter 2024–25 (38.130 m²) | 409 prøver, 1,5–4,0 MPa, gennemsnit 2,85 MPa | Gns. ≥ 2,0 MPa, ingen under 1,5 MPa |
| Holiday-test, samme 61 rapporter | 789 indikationer fundet, alle udbedret og eftertestet | 12 kV på hele arealet |
| Eksempel: nødgangbro G16–14N, 18. juni 2025 (1.020 m²) | Før: 2,3 og 3,8 MPa · Efter: 3,0–3,7 MPa med 100 % brud i betonen · 24 indikationer, 24 udbedret | Som ovenfor |
| Nødgangbro G18S–G22S, marts 2025 | Gennemsnit pr. drager 3,00–4,01 MPa før og efter | Gns. ≥ 2,0 MPa |
| Vådfilm, målt | 1,2–1,4 mm på vejbanens 1. lag · 1,9 mm pr. lag på jernbane | Efter metodebeskrivelse |
| Klima ved udlægning | Luft 3,2–29 °C, overflade 3,8–29,6 °C, RF 26–87,5 % | +4 til +30 °C, ≥ 3 °C over dugpunkt, RF < 90 % |
| Decseal, cykelsti | 38 aftræksprøver, 1,5–3,2 MPa · ekstra kontrol nov. 2025: 2,3–2,6 MPa | Efter metodebeskrivelse |
"100 % brud i betonen" betyder, at betonen gav efter før limfladen – membranen sidder stærkere fast end underlaget kan holde. Og de 789 holiday-indikationer er ikke et svaghedstegn, men pointen med at teste 100 %: hver eneste pore blev fundet og lukket, mens membranen stadig var fri. Enkelte aftræksprøver under kravet blev underkendt, årsagen fundet og prøven gentaget – præcis som et verifikationssystem skal virke.
De første dragere blev fugtisoleret på land i uge 47–48 i 2022 ved 5–7 °C. Jernbanedragerne ude på broen blev udført fra september 2024 til januar 2025, også i november, december og januar ved udetemperaturer på 3–6 °C. Producenten tillader Eliminator ned til −10 °C, men projektet krævede mindst +4 °C og 3 °C over dugpunktet, så KBT arbejdede med telte, tørring og klimamåling ved hvert lag.
Når klimaet ikke var i orden, blev der ikke lagt membran – og det står i rapporten. Det er forskellen på at kunne arbejde om vinteren og at gøre det forsvarligt.
Decseal Wearing Course er en akrylbaseret slidbelægning med skridsikkert aggregat blandet i materialet. På Storstrømsbroen blev den lagt oven på membranen på cykelstien fra 8. september til 13. oktober 2025 i farven grå – i alt 15.000 m² Decseal på projektet. Hvor underlaget var for ujævnt, blev der først lagt et udjævnende lag. Resultatet er en tæt, skridsikker og slidstærk overflade uden asfalt, som vejer mindre og kan kontrolleres med de samme aftræksprøver som membranen.
Læs mere i blogindlægget Decseal Wearing Course på gang- og cykelsti.
| Periode | Arbejde |
|---|---|
| 2018 | Prøveareal på 500 m² ved underføringen i Orehoved for SBJV |
| Sep.–okt. 2022 | Udbud, dokumentationspakke og aftræksprøver på de første fem brodragere |
| Nov. 2022 | Første dragere fugtisoleret på land på Masnedø ved 5–7 °C |
| Maj–nov. 2023 | Dragere på land og underføringer |
| Sep. 2024 – jan. 2025 | Jernbane på broen, også gennem vinteren |
| Mar.–jun. 2025 | Nødgangbroer |
| 24. apr. – 1. maj 2025 | Vejbane nord, 15.360 m², heraf 3.840 m² den 25. april |
| Maj 2025 | Vejbane syd og resterende jernbane |
| Sep.–okt. 2025 | Decseal på cykelstien |
| Mar. 2026 | Slutopgørelse og afsluttende udbedringer |
En bro med 120 års designhorisont over åbent vand, fire områder med hver sin opbygning, arbejde både på land og ude på broen og en tidsplan, der krævede udførelse gennem to vintre. Fugtisoleringen skulle ikke bare være tæt ved aflevering – den skulle kunne dokumenteres tæt, drager for drager.
KBT Type 5 blev sprøjtet i to farvekodede lag med opbygning tilpasset vej, jernbane, nødgangbro og cykelsti. Et separat QA-hold målte klima, vådfilm, vedhæftning og kontinuitet bag sprøjteholdet, og hver drager fik sin egen QA-rapport dagen efter. Kapaciteten på over 3.000 m² om dagen gjorde det muligt at udnytte de gode vejrvinduer fuldt ud.
98.000 m² membran og 15.000 m² Decseal, dokumenteret i en QA-rapport pr. drager. Gennemsnitlig vedhæftning på 2,85 MPa mod et krav på 2,0 MPa, holiday-test ved 12 kV på hele arealet og en rekorddag på 3.840 m². Bygherre og hovedentreprenør har en revisionssikker dokumentation af hver kvadratmeter under asfalt, spor og cykelsti.
1 min 7 sek: omfang, opbygning, rekorddagen og verifikationen på Storstrømsbroen – Dronning Margrethe II's Bro.
















KBT fugtisolerede 98.000 m² med KBT Type 5 fordelt på vejbane, jernbane, nødgangbroer og cykelsti. Gang- og cykelstien fik desuden 15.000 m² Decseal Wearing Course som skridsikkert slidlag.
Den 25. april 2025 fik fire vejdragere à 960 m² fuldt system – slyngrensning, primer, gult og hvidt lag og bond coat – i alt 3.840 m² på én dag. Hele vejbanen nord, 15.360 m², blev udført fra 24. april til 1. maj 2025.
Med klimamåling, vådfilmskontrol, aftræksprøver før og efter udlægning (mindst 3 pr. 500 m²) og holiday-test ved 12 kV på hele arealet. I 61 QA-rapporter fra 2024–25 blev der målt 409 aftræksprøver med gennemsnit 2,85 MPa, og alle 789 holiday-indikationer blev udbedret og eftertestet.
Ja. Producenten tillader −10 °C, projektet krævede mindst +4 °C og 3 °C over dugpunktet. KBT udførte jernbanedragere i november 2024 og januar 2025 ved udetemperaturer på 3–6 °C med telte, tørring og klimamåling ved hvert lag.
Broen har fået navnet Dronning Margrethe II's Bro. I byggeperioden hed den Storstrømsbroen, og det er det navn, der står i KBT's kontrakt- og QA-dokumentation.
Se også TV 2 Østs indslag fra udførelsen i TV2 møder KBT Waterproofing på Storstrømsbroen.
Skal vi fugtisolere jeres broprojekt? →
